Prosjektene i Bypakke Haugesund-Karmøy består av
- seks store vei- og gateprosjekter
- tretten store gange- og sykkelprosjekter
- tre «programområder» med mange mindre gå-, sykkel-, kollektiv-, trafikksikkerhets- og miljøprosjekter
- noen ekstra gange- og sykkelprosjekter som får tilskudd fra staten
Prosjektkostnadene utgjør til sammen nærmere 4,9 milliarder kroner (2025-kroner). Dette finansieres med bompenger, egenandel og moms-refusjon fra Rogaland fylkeskommune, Haugesund kommune og Karmøy kommune, og i tillegg statlige tilskuddsmidler.
Bompengeinnkrevingen starter 30. mars 2026 og skjer “to veis”, det vil si at en må betale begge veier. Til gjengjeld kjører en i en time uten å betale på nytt.
https://www.rogfk.no/vare-tjenester/vei-og-kollektivtransport/bompengeprosjekter/bypakke-haugesund-karmoy/
Les faglig grunnlag (PDF, 40 MB) for Bypakke Haugesund og fastlands-Karmøy (2023)
Les lokalpolitisk behandling (PDF, 10 MB) av bypakka
Les innstilling (PDF, 337 kB) fra Stortingets transport- og kommunikasjonskomité
Prosjekter i Karmøy

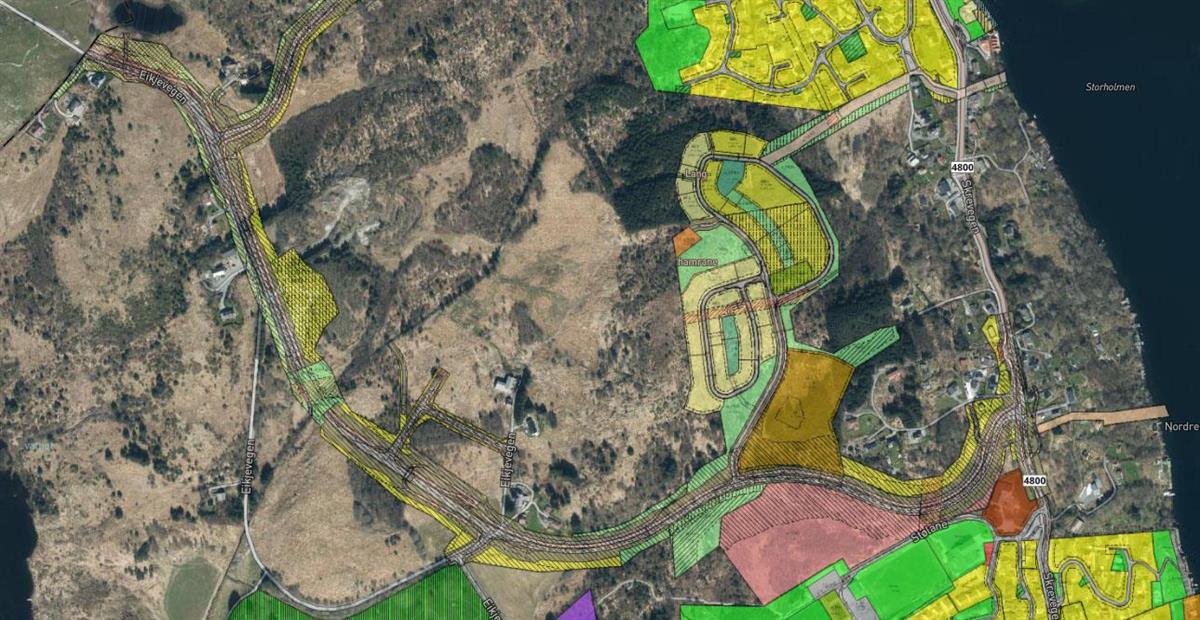

Eikjevegen
Eikjevegen - reguleringskartKarmøy kommune skal bygge ny Eikjeveg som skal bidra til tryggere ferdsel, bedre framkommelighet og legge til rette for framtidig utvikling på Kolnes. Det skal etableres en ny hovedatkomst mellom Kolnes og E134 som erstatter dagens smale og trafikkmessig svake Eikjeveg. Totalramma er på 251 millioner kroner. Planlagt byggestart er i 2027. Strekningen er på 2,7 km hvorav 700 meter er i Haugesund og resten i Karmøy.
Les mer om Eikjeveg-prosjektet.
Gamle Vormedalsveg

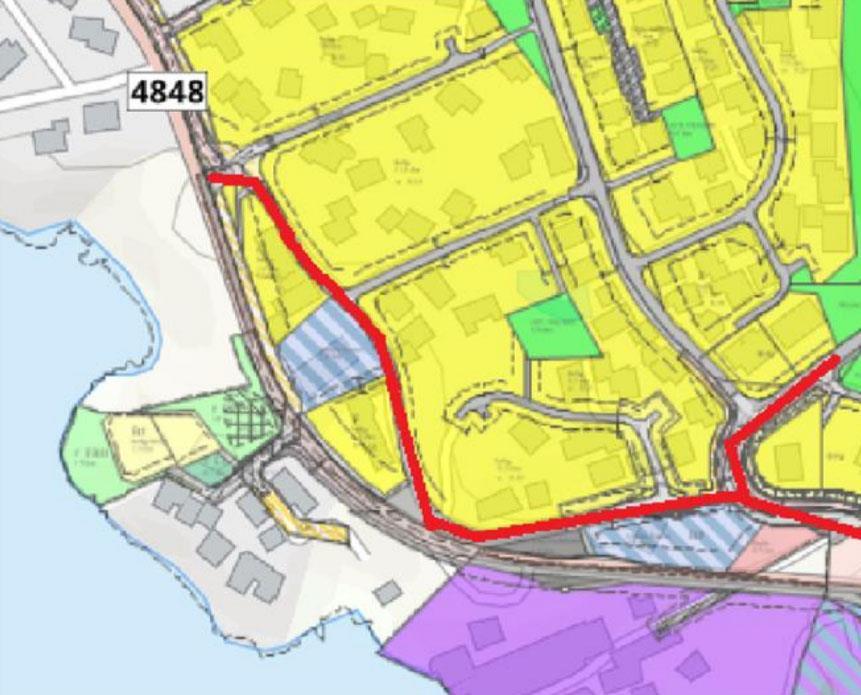

Gamle Vormedalsveg-Steinhaugvegen er en forlengelse av prosjektet Vormedalsvegen, og går fra Karinavegen og sør til Tuastadvegen. Her skal dte ble sikker og effektiv gang- og sykkelforbindelse fra Vormedal til Norheim. Strekningen er på cirka 700 meter. Totalramma er på 18,4 millioner kroner.
Cowi utarbeider konkurransegrunnlag for totalentreprise. Anbudsutlysning forventes i løpet av 1. kvartal 2026 med byggestart på høsten og ferdigstillelse i 4. kvartal 2028.

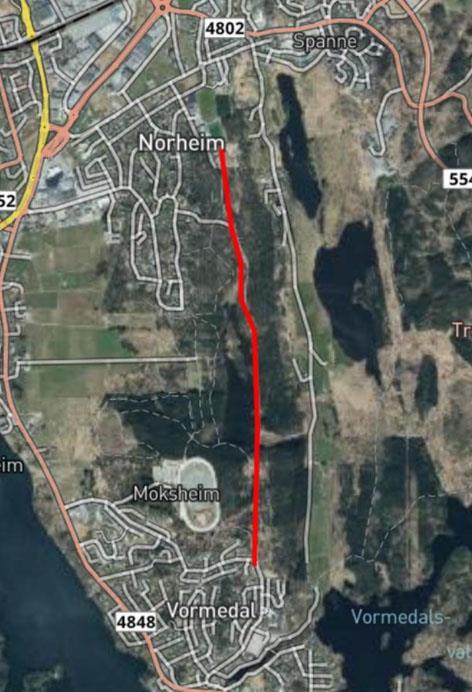

Belysning Moksheim
Lysarmaturer, koplingsklemmer og styringseneheter er på plass på 87 mastepunkt. Det gjenstår noe graving som skal tas så snart grunn- og værforhold tillater det. Etter dette er prosjektet ferdig.

Fortau Austbøvegen

Prosjektet innebærer å etablere fortau og forbedre belysning i Austbøvegen på Norheim, mellom Stendervegen og Norheimstølen. Det er sendt avrop til Multiconsult for oppstart med prosjektering som forventes ferdig i 3. kvartal 2026. Prosjektet skal etter planen lyses ut tidlig i 2027 og stå ferdig i 4. kvartal 2027.
Det er sendt avrop til Multiconsult for oppstart med prosjektering som forventes ferdig i 3. kvartal 2026. Utlysning av prosjektet kan da skje i 1. kvartal 2027 og prosjektet forhpentligvis ferdigsstilles innen utgangen av 2027.
Norheim aktivitetsområde
Området omfatter trafikksikringstiltak (belysning, gangveier og fortau) i området på og rundt idretts- og kulturanlegget på Norheim. Detaljprosjektering er ferdig, slik at anbudsutlysning kan gå ut i løpet av 1. kvartal 2026 og ferdigstillelse forventes innen utgangen av 2026.

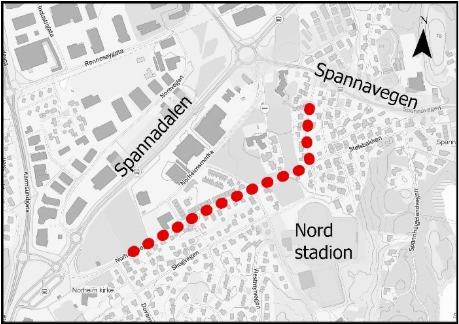

Fortau Norheimvegen

Norheimvegen er en mye brukt gang-/sykkelrute mellom Norheim og Spanne, og i tillegg busstrasé. Her blir det fortau også på sørsida.
Prosjektet er sendt for avrop hos Mulitconsult for oppstart av prosjektering. Reguleringsplan startes opp i løpet av 1. kvartal 2026. Grunnerverv vil skje i første kvartal 2027. Byggestart vil forhåpentligvis kunne skje i 1. kvartal 2028, slik at dte kan ferdigstilles innen utgangen av samme år.
Belysning Norheimstunet
Norheimstunet er del av en viktig gang- og sykkelforbindelse mellom bebyggelsen langs Salhusvegen/Karmsundet og Norheim.
Prosjektet er ferdig prosjektert. Det arbeides med grunnavtaler. Byggestart forventes i 2. kvartal 2026 og ferdigstillelse i 3. kvartal samme år.

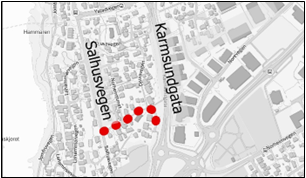

Sykkelvei med fortau i Skogvegen
Langs Skogvegen på Norheim skal det etableres sykkelvei med fortau. Det er sendt avrop til Multiconsult for oppstart av prosjektering som forventes å være ferdig i 4. kvartal 2026. Byggestart skal da kunne skje i begynnelsen av 2027, og ferdigstillelse er forventet i løpet av året.
For øyelikket ser en på trasser og behov for grunnerverv. Prosjektet forventes ferdigstilt i 4. kvartal 2026.
Snarvei-prosjekter

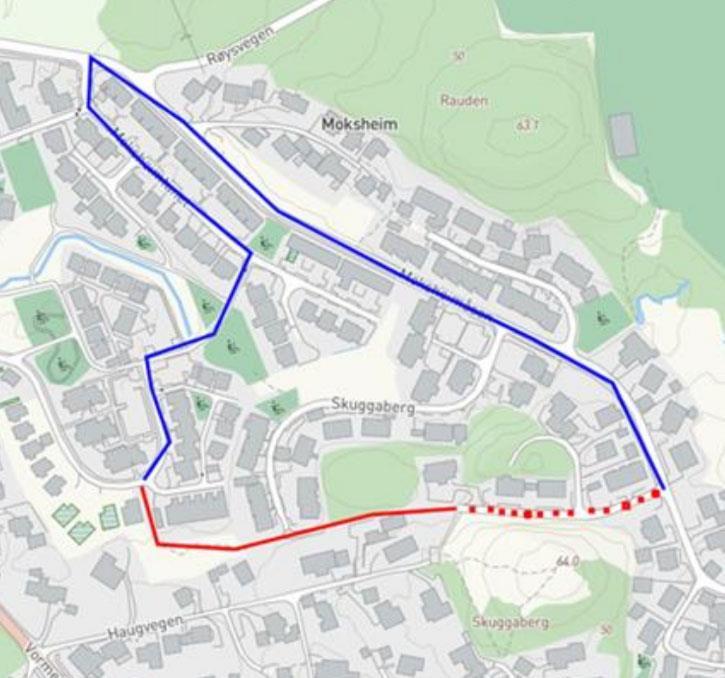

Karmøy kommune ønsker å gjennomføre tre mindre snarveiprosjekter ved Tyltersvingen-Skuggaberg på Moksheim, Snikvegen på Vormedal og Stølsmyrvegen på Spanne. Disse vil dels forbedre eksisterende tråkk/gangveier og dels gi kortere og mer trafikksikker skolevei.
Oppgradering av holdeplasser
Cirka 90 bussholdeplasser i byområdet tilfredsstiller ikke gjeldende standarder. I denne omgang settes det av en ramme på 20 millioner kroner for perioden 2026-29 for å oppgradere holdeplasser med stort behov, og der det kan oppnås forbedringer raskt og rimelig.
